春回大地,万象更新。遂宁各项目一片紧张与繁忙,各建设工地实行项目化管理机制,把各项工作细化分解,形成每月、每周目标任务,列出任务书、明确责任人、倒排时间表,形成联动攻坚、系统化推进的工作格局。各建设工地都在比进度、拼质量,比攻坚、拼创新,比贡献,拼亮点,全面掀起开局抢先机,誓夺开门红的热潮。

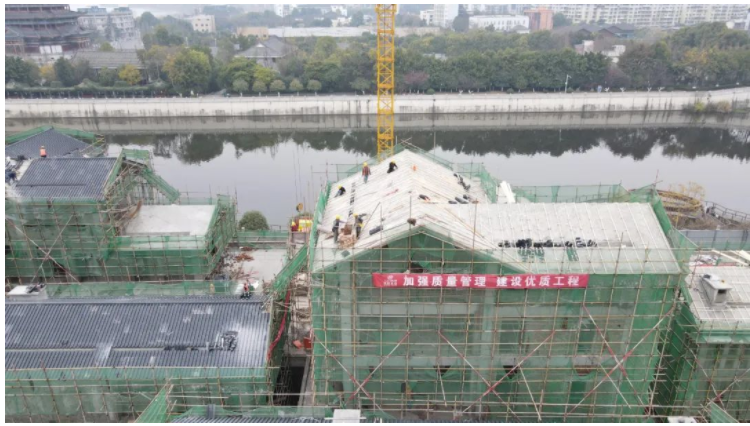

1号楼完成主体封顶;2号楼完成五层顶板模板支设;3号楼完成三层内架搭设;地下室完成顶板砼浇筑。
2号楼完成外墙保温板施工、外墙打孔铝板龙骨施工、屋面防水施工、钢构防火漆施工;3号楼完成钢构主体施工70%;4号楼完成钢构防火漆施工。

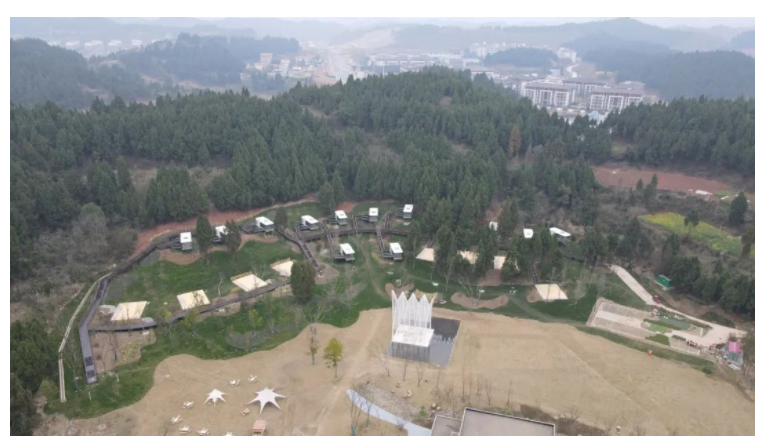

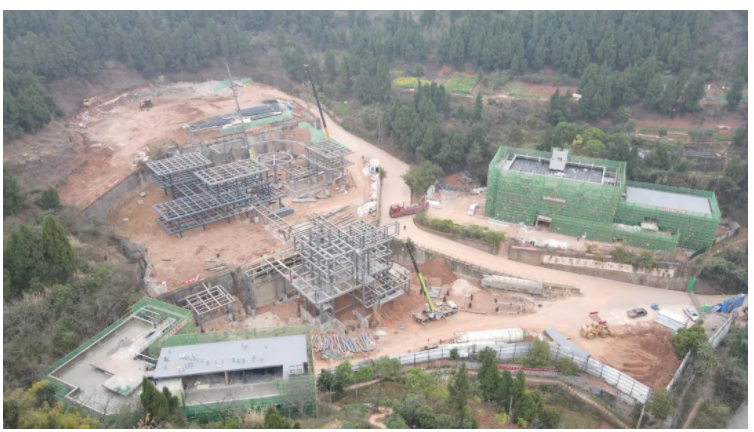

5号民宿完成主体封顶,室内砖砌体砌筑、屋面保温层施工基本完成;6号民宿完成主体封顶、室内砖砌体及抹灰、室内吊顶龙骨安装,外墙干挂龙骨安装基本完成;半山酒店已完工。

1区完成屋面瓦及室内砖砌体均施工,正在进行窗框安装完成50%;2区屋面瓦施工完成80%;3区完成屋面瓦及室内砖砌体均施工,正在进行窗框安装;地下室砖砌体砌筑基本完成。
五彩之心下穿隧道全力冲刺收尾。
